В Серове продолжается ряд крупных строек. Кроме того, готовятся проекты для реконструкции и строительства ряда объектов. При этом по некоторым уже заключенным контрактам подрядчики не укладываются в сроки.
Подробная информация прозвучала на думской Комиссии по ЭТС и ЖКХ, заседание которой состоялось 11 марта.
Докладывал
Андрей Рагозин, начальник Управления капитального строительства, – достаточно сжато, так как многая информация уже ранее озвучивалась, кроме того, в документах, предоставленных депутатам, сведения были изложены подробно.
Очистные сооружения в Красноглинном
Напомним, контракт на строительство очистных сооружений заключен с ООО «Стандарт Строй». Общая стоимость работ больше 119 миллионов рублей. Срок окончания – 31 октября 2025 года.
- В данное время подрядная организация продолжает трудиться. В зимний период внутренние отделочные работы проводят и потихоньку монтируют технологическое оборудование. Планы я уже озвучивал – летом провести пуско-наладочные работы на чистой воде, - сообщил
Андрей Рагозин.
В документах сказано, что в 2024 году завершены работы по: вырубке зеленых насаждений, расчистке территории от кустарника; устройству временных дорог; устройству фундамента и монтажу пожарных емкостей; устройству оголовка трубы очищенных и обеззараженных стоков; строительству здания биологической очистки сточных вод, монтажу окон и дверей; вертикальной планировке с уплотнением земельного участка; монтажу канализационной напорной станции; монтажу трубопроводов и колодцев сети самотечной бытовой канализации, дождевых и сточных вод, очищенных и обеззараженных сточных вод на 95% (врезка в существующий колодец будет выполнена после пуско-наладочных работ оборудования станции); монтажу напорной канализации; кирпичной кладке перегородок; огнезащитной обработке металлоконструкций здания.
Выполнено технологическое присоединение энергопринимающих устройств на объекте.
С наступлением устойчивых положительных температур будут продолжены работы по благоустройству территории.
Котельная на Сортировке (ул. Ленина, 242)
Под новый объект сформирован земельный участок с кадастровым площадью 3328 квадратных метров и передан в бессрочное пользование Управлению капитального строительства. Получены технические условия на подключения к сетям теплоснабжения, водоснабжения, газоснабжения, хозяйственно-бытовой канализации, ливневой канализации, электрическим сетям, на установку УКУТ (узел коммерческого учета тепла).
Контракт на подготовку проекта в апреле 2024 года заключен с ООО «Тепломех». Стоимость контракта составила 5,9 миллиона рублей. Срок исполнения – 31 декабря 2024 года.
“В 2024 году проектная документация выполнена и передана на прохождение госэкспертизы в ГАУ СО «Управление государственной экспертизы». По итогам проверки проектной документации государственной экспертизой получено отрицательное заключение. В настоящее время проектировщиками ведется работа по снятию замечаний госэкспертизы, в марте подрядчиком будет заключен договор на повторную проверку проектной документации”, – сказано в документах, предоставленных депутатам.
– На днях подрядная организация на повторную государственную экспертизу документы отдает. На следующей неделе загрузят госэкспертизу, оплатят и будем уж ждать положительного результата, с учетом всех имеющихся замечаний, которые были ранее, – отметил Рагозин.
Котельная в Красноярке
По проектно-изыскательским работам по строительству котельной на твердом топливе в поселке Красноярка пока собираются коммерческие предложения от производителей котельных на поставку оборудования и подготовку рабочего проекта.
–
По сбору коммерческих предложений, формулировке технического задания работы подходят к концу. Аукцион мы планируем провести в апреле текущего года, – был краток в этом вопросе Андрей Анатольевич.
Реконструкция тепловой сети в поселке Энергетиков
Планируется провести реконструкцию тепловой сети от котельной №14 до улицы Пристанционной. Чтобы подготовить проект, в октябре 2024 года был заключен контракт с ООО «АФИНСА» на 7,5 миллиона рублей. Срок исполнения – 18 мая 2025 года.
В документах говорится, что протяженность существующих тепловых сетей 3543 метра.
–
По информации, которая есть на сегодняшний день, в конце марта-начале апреля – передача проекта в государственную экспертизу, – заверил
Андрей Рагозин.
Реконструкция дороги по улице Луначарского
Подрядчик - ООО «Стандарт Строй». Стоимость реконструкции – 108 миллионов рублей. Срок завершения работ - 29 ноября 2024 года. Но окончить работы согласно предоставленным документам, планируют в июле 2025 года.
В Министерство транспорта и дорожного хозяйства Свердловской области направлено ходатайство о возврате неиспользованных в 2024 году остатков средств областного бюджета в объеме 17 673 722 рублей 9 копеек в бюджет Серовского муниципального округа.
– Ждем подходящей погоды, то есть – апрель месяц. Как заверил подрядчик, он будет готов возобновить работы, – доложил начальник УКСа.
Реконструкция дороги по улице Короленко
Стоимость реконструкции оценена в 367,3 миллиона рублей. Проект планируют реализовать в 2025-2027 годах. В плане реконструкция дороги на отрезке от улицы Пржевальского до улицы Красноармейской. Протяженность – километр.
В рамках реконструкции будет проведено переустройство наружного электроосвещения улицы, дождевой канализации, системы водоснабжения, тепловых сетей.
Дорога будет с двумя полосами движения, каждая шириной в 3,5 метра. Предусмотрено устройство тротуара и парковок.
–
Готовим аукционную документацию. Думаю, на следующей неделе мы все отправим в Департамент государственных закупок на проведение аукциона, - отметил
Андрей Рагозин.
Реконструкция мостов в Красноглинном и Андриановичах
Ранее были объявлены электронные аукционы на подготовку проектов реконструкции мостов в селе
Андриановичи и в поселке
Красноглинном.
По итогам торгов, проект реконструкции моста в Андриановичах будет готовить ООО “Инжиниринговый Центр "СФЕРА ПИК”. С компанией заключен контракт на 4,1 миллиона рублей. Срок исполнения – 28 ноября 2025 года.
Проектированием моста в Красноглинном займется ООО «Спейс-Девелопмент», с которым, по итогам торгов, заключен муниципальный контракт на сумму 5,3 миллиона рублей. Срок исполнения – также 28 ноября 2025 года.
- Два мостовых перехода. По обоим проектные работы начались. По мостовому переходу в селе Андриановичи проектировщики планируют выехать на место на следующей неделе. По Красноглинному проектировщики уже на месте побывали, с нами повстречались, информацию от нас необходимую получили, - доложил Андрей Анатольевич.
Председатель Комиссии
Игорь Совчик уточнил, с запасом ли взят срок исполнения контрактов?
–
По Андриановичам, может быть, да, – ответил Рагозин. -
А по Красноглинному, боюсь, слишком маленький, потому что там проблемы по земельным отношениями. В частности – ОАО “РЖД”. Пока не уверены, что в этот срок уложимся. Запасов по срокам нет никаких – большая работа. По факту, когда проектировщики участки сверили, положили на “ситуацию” – захватываем в Красноглинном землю РЖД.
В районе моста через реку Сотринку в Красноглинном проходит железнодорожная ветка.
Зона отдыха на Киселевском водохранилище
Напомним, контракт на 163 563 965 рублей заключен с ООО «СпецСтрой-Холдинг». Срок завершения работ – 28 ноября 2025 года.
Но ранее глава Серова Василий Сизиков говорил, что работы, вероятно, затянутся еще на год.
В документах сказано, что в 2024 году выполнены работы: по расчистке территории от поросли; устройству противопожарной минерализованной полосы; замещению слабых (торфяных) грунтов на скальный грунт на заболоченных местах, укреплению береговой линии; вертикальной планировке 52 202 квадратных метров территории; асфальтированию проезда, парковки, разворотной площадки (4277 квадратных метров); установке бордюрного камня (718 метров); установке опор энергоснабжения и электроосвещения (33 штуки); подготовке растительного слоя под газон (14 114 квадратных метров).
В 2025 году планируется выполнить следующие работы: установка видеонаблюдения; озеленение (посадка кустов, деревьев и устройство газонов); устройство тротуаров (с асфальтобетонным покрытием, деревянным настилом и тактильные тропы); устройство песчаного покрытия вдоль берега.
– Ждем благоприятной температуры, чтобы продолжить работы, – отметил
Андрей Рагозин.
Сквер ДКМ
Ранее неоднократно говорилось, в этом году будет продолжена работа по благоустройству сквера Дворца культуры металлургов. Работы должны начаться в его северо-западной части.
На эти цели в бюджете Серовского муниципального округа на 2025 год предусмотрены 57,8 миллиона рублей.
На сегодняшний день заключен муниципальный контракт с ООО «ППК» на создание проекта. Срок завершения работ – до 15 апреля 2025 года.
– Сейчас активно занимаемся проектной документацией, чтобы аукцион разместить в конце апреля-начале мая, – добавил начальник Управления капитального строительства.
Сквер по улице Циолковского
Подрядчик - ИП Манукян Х.А. Общая стоимость работ составляет - 44,1 миллиона рублей.
Андрей Рагозин отметил, что на этом объекте остались “летние недоделки”.
На объекте осталось выполнить следующие работы: на детских площадках и площадке для воркаута уложить резиновое покрытие, нанести разметку на парковках.
Закончить работы планируют в июне 2025 года.
Площадь Металлургов
Площадь Металлургов в прошлом году победила в голосовании по программе “Формирование комфортной городской среды”.
В бюджете Серова на 2025 год и плановый период 2026 и 2027 годов предусмотрены 58 572 570 рублей на подготовку проекта и работы по реконструкции.
Аукцион на право заключения соответствующего контракта планируют объявить в марте текущего года.

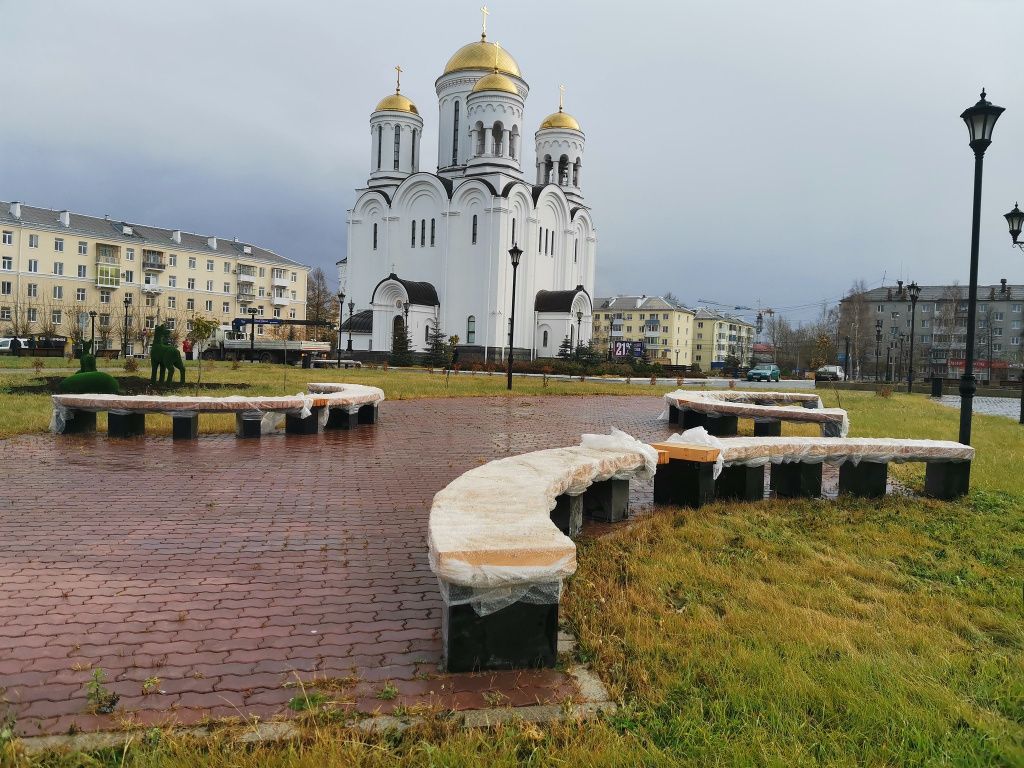

Преображенская площадь
Реконструкция Преображенской площади началась весной 2021 года и длится уже пятый год. На сегодняшний день не завершены работы с малыми архитектурными формами. Заключен контракт на их изготовление и установку с ООО «АБВ групп». Срок исполнения – 15 октября 2024 года.
В 2024 году установлены инсталляция «Любовь» и парковые диваны.
В документах говорится, что архитектурная форма «Ротонда для влюбленных» в установленные контрактом сроки не установлена по вине подрядной организации. Ротонда изготовлена в Москва.
– У нас осталась недоделанная ротонда на площади Преображенской. На прошлой неделе ее уже привезли в Серов. Она у нас в автодоре уже лежит, комплект. Подрядная организация рассматривает уже в ближайшее время приступить к работам, не дожидаясь тепла. Вариант есть с устройством буронабивных свай, нормального бетонного основания. Мы в этом поддерживаем, – завершил доклад
Андрей Рагозин.
